41.采用设备系数法估算和建项目投资时,建筑安装工程费应以拟建项目的设备费为基数,根据()计算。
A.已建成同类项目建筑安装工程费与拟建项目设备费的比率
B.拟建项目建筑安装工程量与已建成同类项目建筑安装工程量的比率
C.已建成同类项目建筑安装工程费占设备价值的百分比
D.已建成同类项目建筑安装工程费占总投资的百分比
参考答案:C
42.某项目建设投资为2000万元(含建设期贷款利息50万元),其中项目资本金1450万元,全部流动资金为500万元;运营期年平均税前利润230万元,年平均借款利息20万元。则项目的总投资收益率为()。
A.9.2%
B.10.0%
C.11.5%
D.12.5%
参考答案:A
43.某常规投资项目,在不同收益率下的项目净现值如下表。则采用线性内插法计算的项目内部收益率IRR为()。
A.9.6%
B.10.3%
C.10.7%
D.11.7%
参考答案:C
44.民用建筑工程设计方案适用性评价时,建筑基地内人流、车流和物流是是否合理分流,属于()评价的内容。
A.场地设计
B.建筑物设计
C.规划控制指标
D.绿色设计
参考答案:A

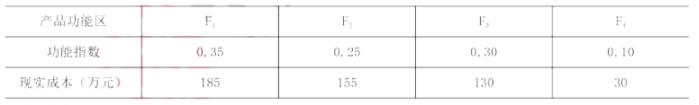

45.某产品4个功能区的功能指数和现实成本如下表。若产品总成本保持不变,以成本改进期望值为依据,则应优先作为价值工程改进对象的是()
A.F1
B.F2
C.F3
D.F4
参考答案:B
46.建设项目设计概算文件采用三级概算或二级概算的区别,在于是否单独编制()文件。
A.分部工程概算
B.单位工程概算
C.单项工程综合概算
D.建设项目总概算
参考答案:C
47.分项工程单位估价表是预算定额法编制施工图预算的重要依据,分项工程单位估价表中的单价包含完成相
应分项工程所需的人工费、材料费和()。
A.企业管理费
B.施工机具使用费
C.规费
D.税金
参考答案:B
48.根据《建设工程工程量清单计价规范》,编制招标控制价时,总承包服务费应按照()计算。
A.省级或行业建设主管部门规定或参考相关规范
B.国家统一规定或参考相关规范
C.工程所在地同类项目总承包服务费平均水平
D.招标控制价编制单位咨询潜在投标人的报价人
参考答案:A
49.工程招标投标过程中,投标人发现招标工程量清单项目特征描述与设计图纸不符,则投标人应()确定投标综合单价。
A.向设计单位提出质疑并根据计单位的答复
B.按有利于投标人原则选择清单项日特征描述或按设计图纸
C.按设计图纸修正后的清单项目特征描述
D.以招标工程量清单项目特征描述为准
参考答案:D
50.某实行招标的工程,招标文件与中标人投标文件中的合同价款不一致时,签订书面合同时确定合同价款应以()为准。
A.有利于招标人的约定
B.招标人和投标人重新谈判的结果
C.中标人投标文件
D.招标文件
参考答案:C
51.根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定外,承包人向监理人报送上月20日至当月19日已完成工程量的时间为每月()日。
A.20
B.21
C.25
D.28
参考答案:C
解析:承包人应于每月25日向监理人报送上月20日至当月19日已完成的工程量报告,并附具进度付款申请单、已完成工程量报表和有关资料。

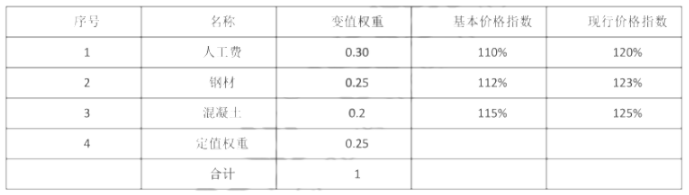

52.某工程约定采用价格指数法调整合同价款,承包人根据约定提供的数据如下表。本期完成合同价款为45万元,其中己按现行价格计算的计日工价款为5万元。本期应调整的合同价款差额为()万元。
A.-2.85
B.-2.54
C.2.77
D.3.12
参考答案:C
53.某土方工程,合同工程量为1万m3,合同综合单价为60元/m3,合同约定:当实际工程量增加15%以上时,超出部分的工程量综合单价应予调低,施工过程中由于发包人设计变更,实际完成工程量1.3万m3,监理人与承包人依据合同约定协商后,确定的土方工程变更单价为56元/m3。该土方工程实际结算价款为()万元。
A.72.80
B.76.80
C.77.40
D.78.00
参考答案:C
54.在施工过程中发现文物,导致费用增加和工期延误,承包人提出索赔,监理人处理该索赔的正确做法是()。
A.可批复增加的费用、延误的工期和相应利润
B.可批复延误的工期,不批复增加的费用和利润
C.可批复增加的费用,不批复延误的工期和利润
D.可批复增加的费用和延误的工期,不批复利润
参考答案:D
55.常用的索赔费用计算方法是()。
A.实际费用法
B.单价定额法
C.总费用法
D.修正的总费用法
参考答案:A
56.某工程施工至2020年6月底,经统计分析:已完工作预算投资2500万元,已完工作实际投资2800万元,计划工作预算投资2600万元。该工程此时的投资绩效指数为()。
A.0.89
B.0.96
C.1.04
D.1.12
参考答案:A
57.下列影响工程进度的因素中,属于业主因素的是()。
A.汇率浮动和通货膨胀
B.不明的水文气象条件
C.提供的场地不能满足工程正常需要
D.合同签订时遗漏条款、表述失当
参考答案:C
58.下列进度计划中,属于建设单位计划系统的是()。
A.工程项目年度计划
B.设计总进度计划
C.施工准备工作计划
D.物资采购、加工计划
参考答案:A
59.下列建设工程进度计划编制工作中,属于绘制网络图阶段工作内容的是()
A.确定进度计划目标
B.安排劳动力、原材料和施工机具
C.确定关键路线和关键工作
D.分析各项工作之间的逻辑关系
参考答案:D
60.下利建设工程进度控制措施中,属于技术措施的是()
A.审查承包商提交的进度计划
B.及时办理工程预付款及进度款支付手续
C.协调合同工期与进度计划之间的关系
D.建立工程进度报告制度及信息沟通网络
参考答案:A
-
